Poniżej informacje o postępach prac – stan na listopad 2025.
Zrealizowane etapy
1. Roboty ziemne i fundamentowe
Wykonano pełen zakres robót ziemnych i fundamentowych, obejmujący zabezpieczenie ścian wykopu, wykonanie podkładu betonowego pod płytę fundamentową oraz samej płyty fundamentowej wraz z warstwą posadzkową.
Zrealizowano montaż instalacji podposadzkowych w garażu, wykonano uziemienie budynku w zakresie hali garażowej, wykonano hydroizolację i zasypanie ścian fundamentowych, a następnie zdemontowano zabezpieczenia ścian wykopu.
2. Konstrukcja podziemia
Zakończono wykonanie ścian nośnych, słupów i podciągów garażu podziemnego. Wykonano również strop nad garażem oraz rampę zjazdową.
3. Konstrukcja nadziemia

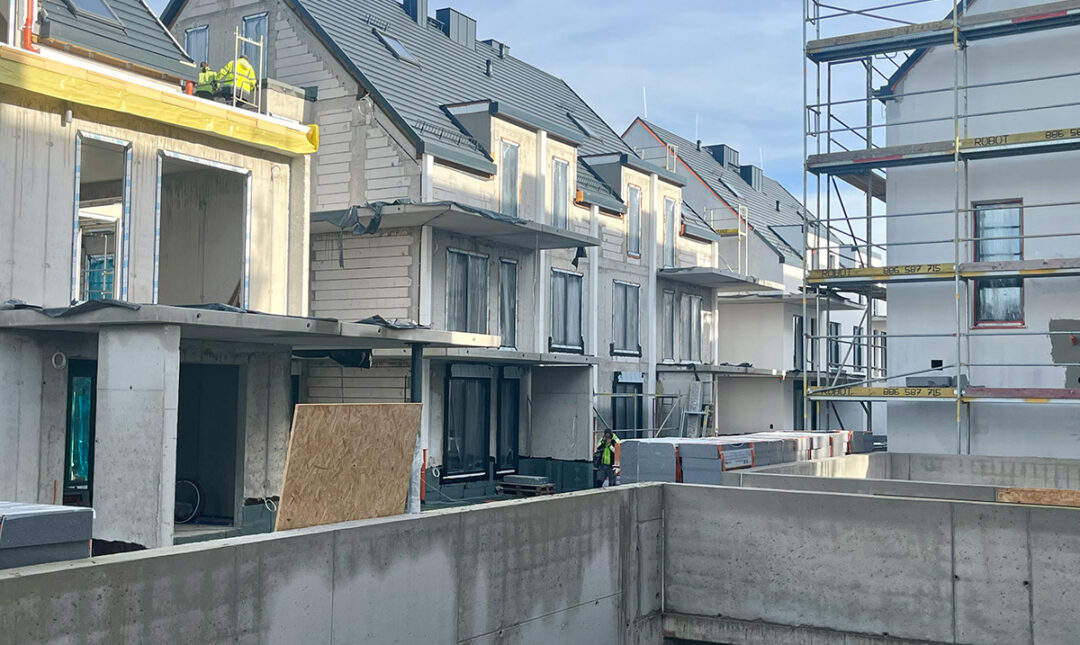

Wykonano konstrukcje ścian nośnych (murowanych i żelbetowych) oraz słupów na wszystkich kondygnacjach – od parteru po antresolę – we wszystkich budynkach. Zrealizowano także wszystkie stropy oraz elementy wieńców, belek kalenicowych i ścian poddaszy.
4. Dachy
Wykonano więźbę dachową we wszystkich budynkach oraz pokrycia dachowe w budynkach B, C, D, E i F.
5. Ściany działowe
Zakończono wykonywanie ścian działowych we wszystkich budynkach.
6. Stolarka okienna

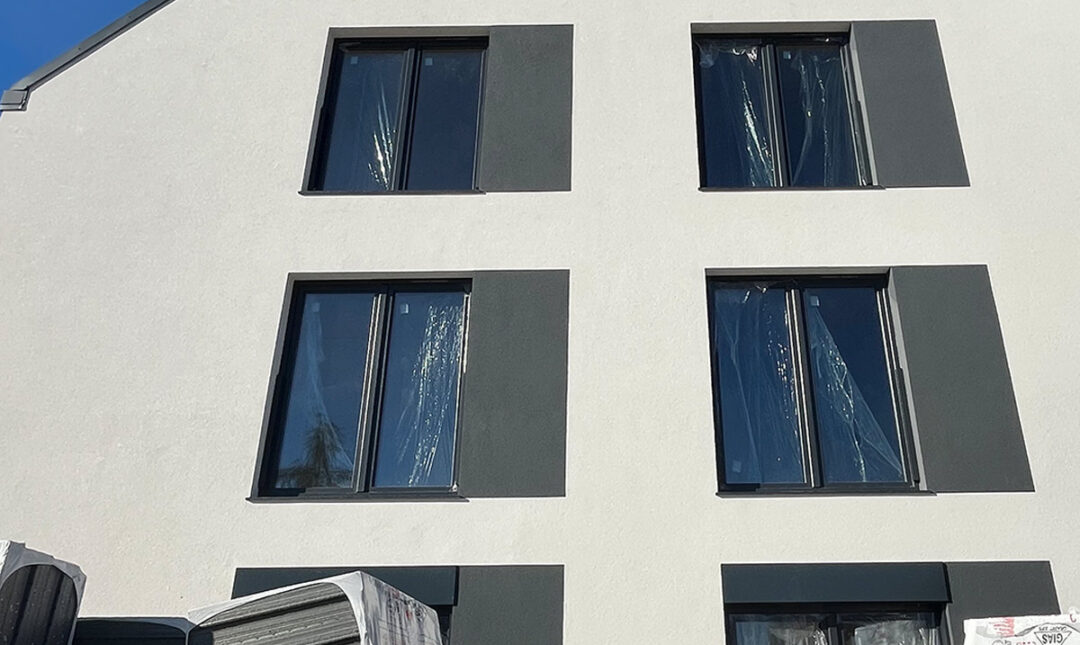

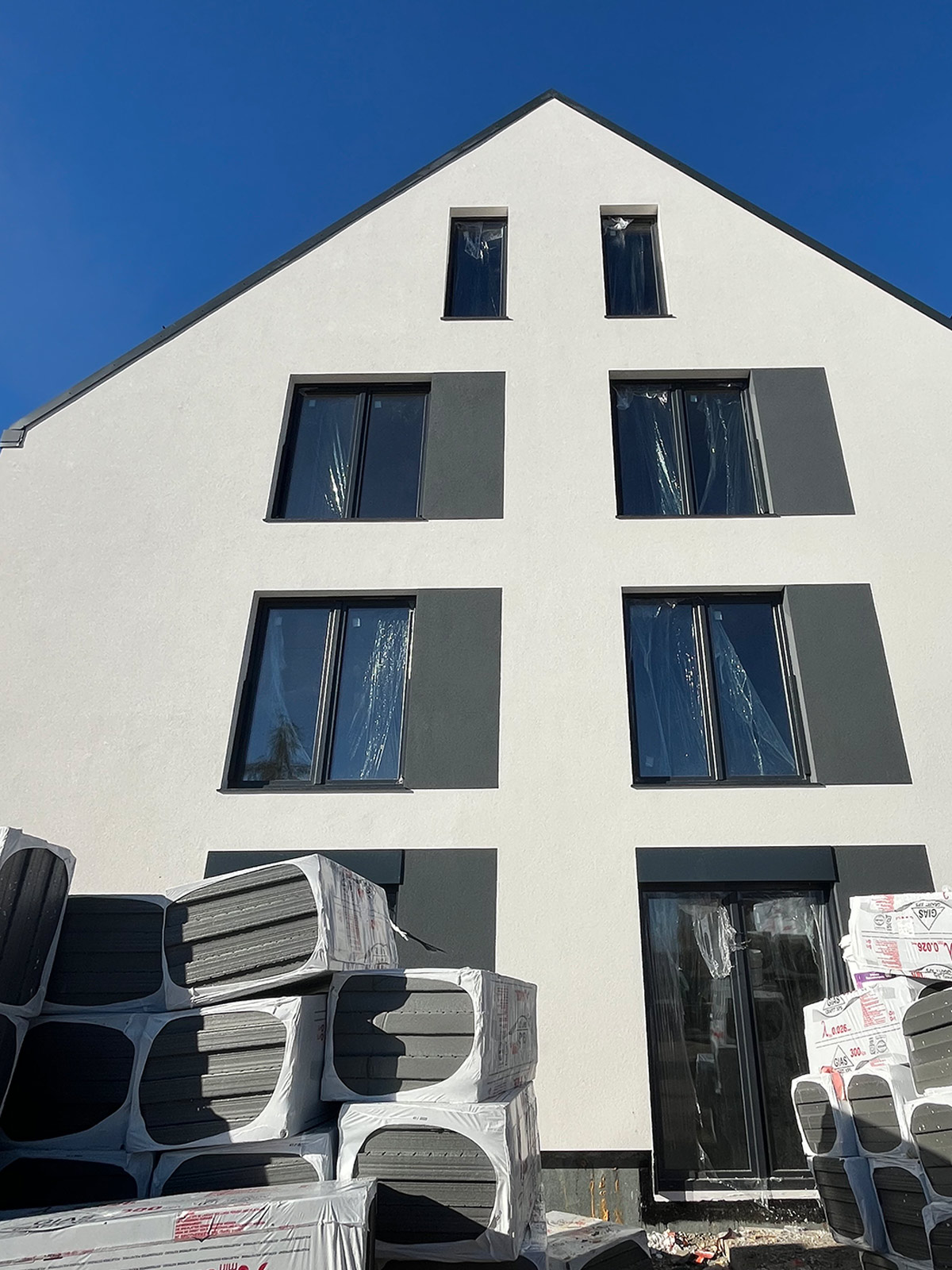

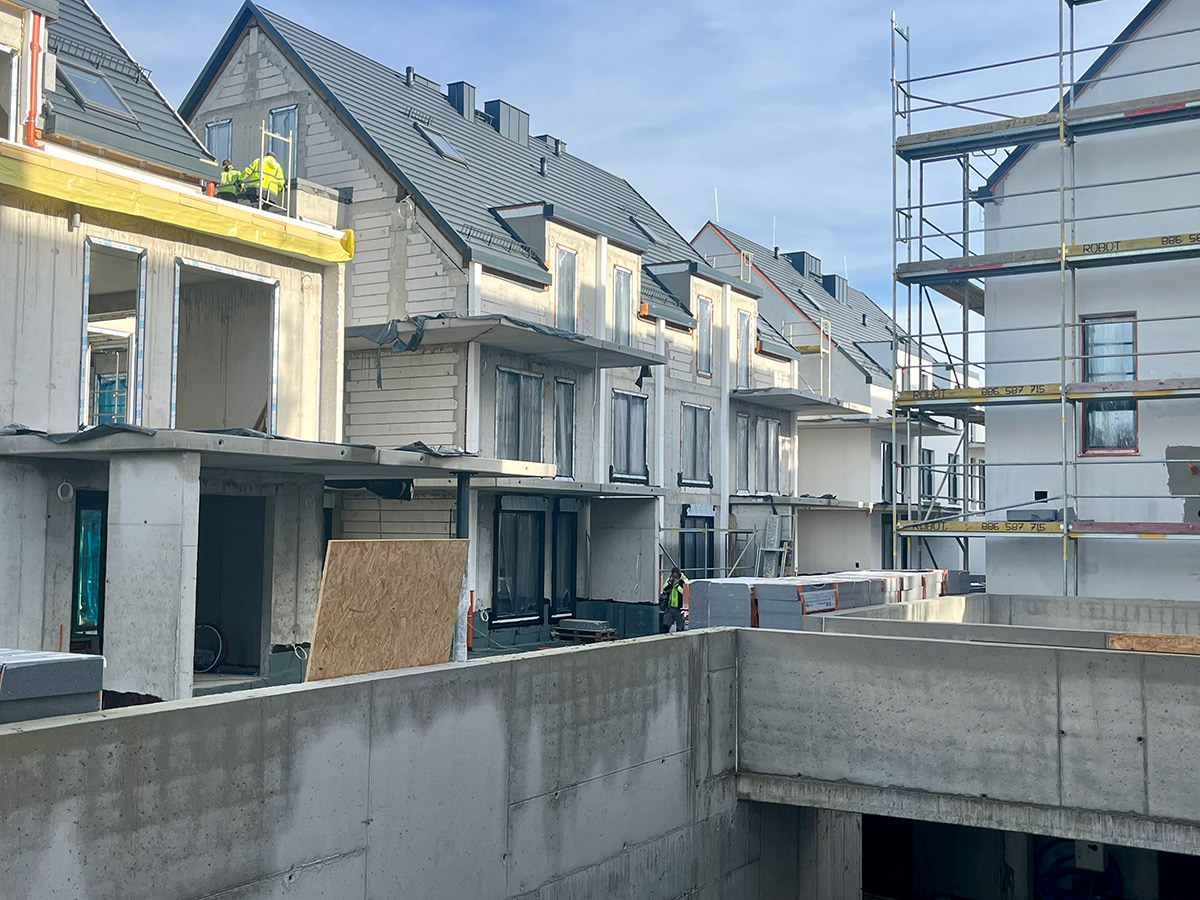

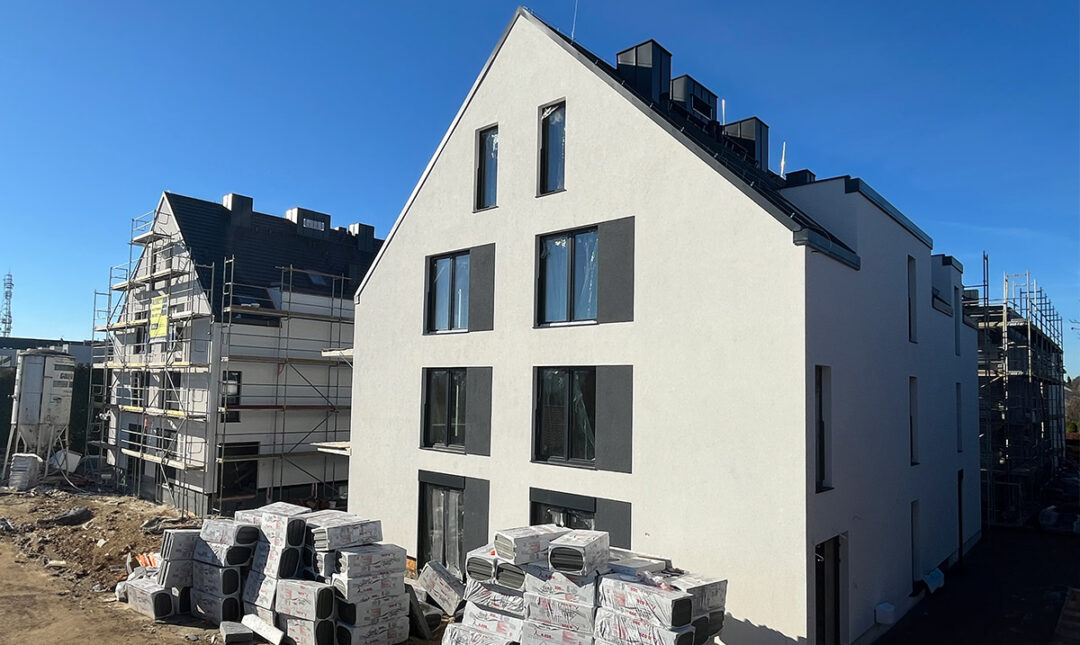

Zrealizowano montaż stolarki okiennej w budynkach A, C, D, E i F.
7. Instalacje sanitarne i wentylacyjne
Wykonano piony kanalizacyjne i wentylacyjne we wszystkich budynkach oraz pionowe kanały wentylacji w garażu podziemnym.
8. Instalacje elektryczne i niskoprądowe

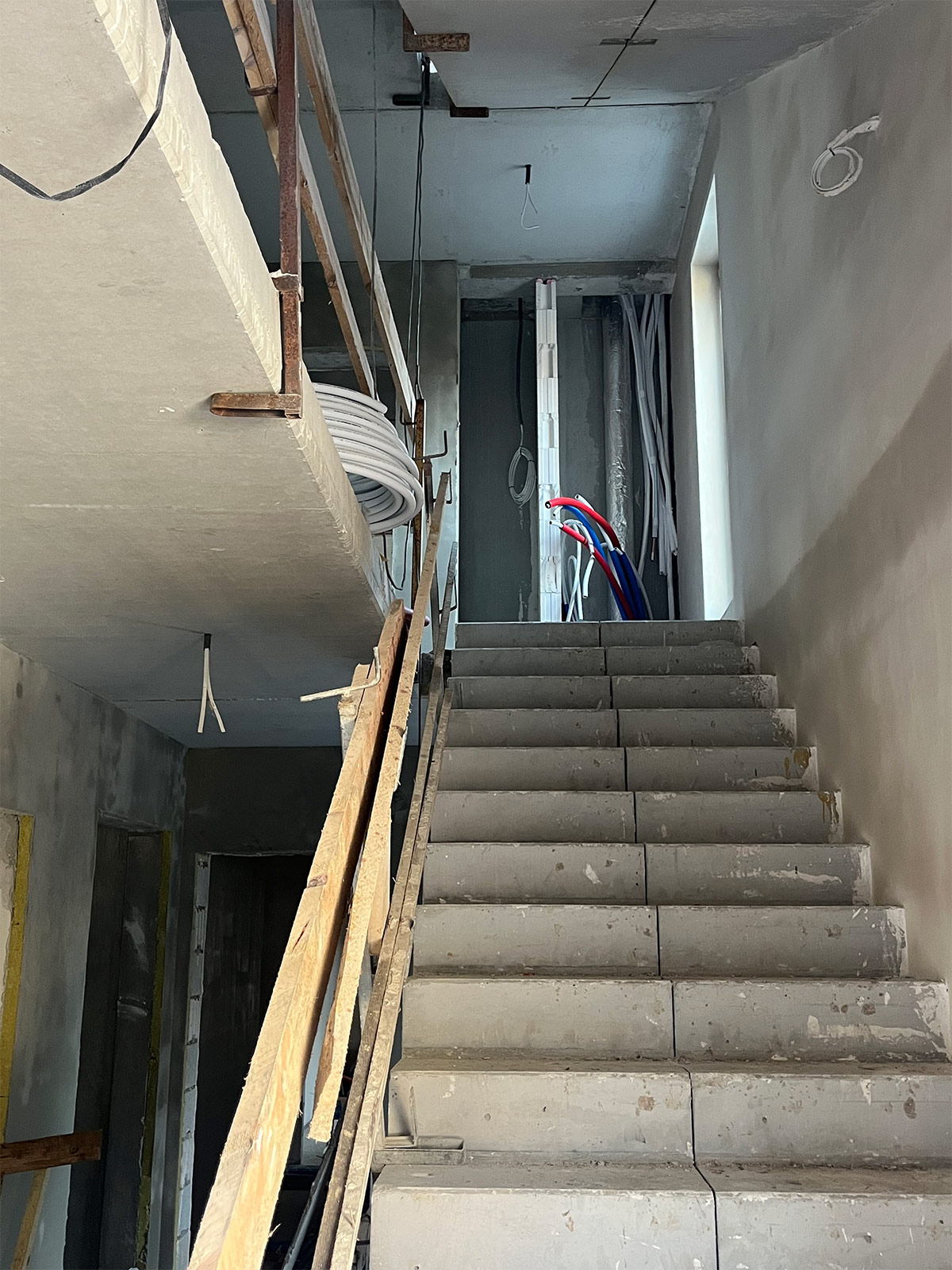

Zrealizowano montaż instalacji elektrycznych, niskoprądowych oraz systemów SMART
(bez osprzętu) w lokalach budynków F, D, C, w tym także na klatkach schodowych.
9. Roboty tynkarskie
W budynkach F, D i C wykonano tynki gipsowe w lokalach oraz na klatkach schodowych.
10. Izolacje
Wykonano termoizolację stropu nad garażem (poza obrysem budynków) wraz z betonową warstwą dociskowo–spadkową.
Aktualnie prowadzone prace
1. Roboty hydroizolacyjne

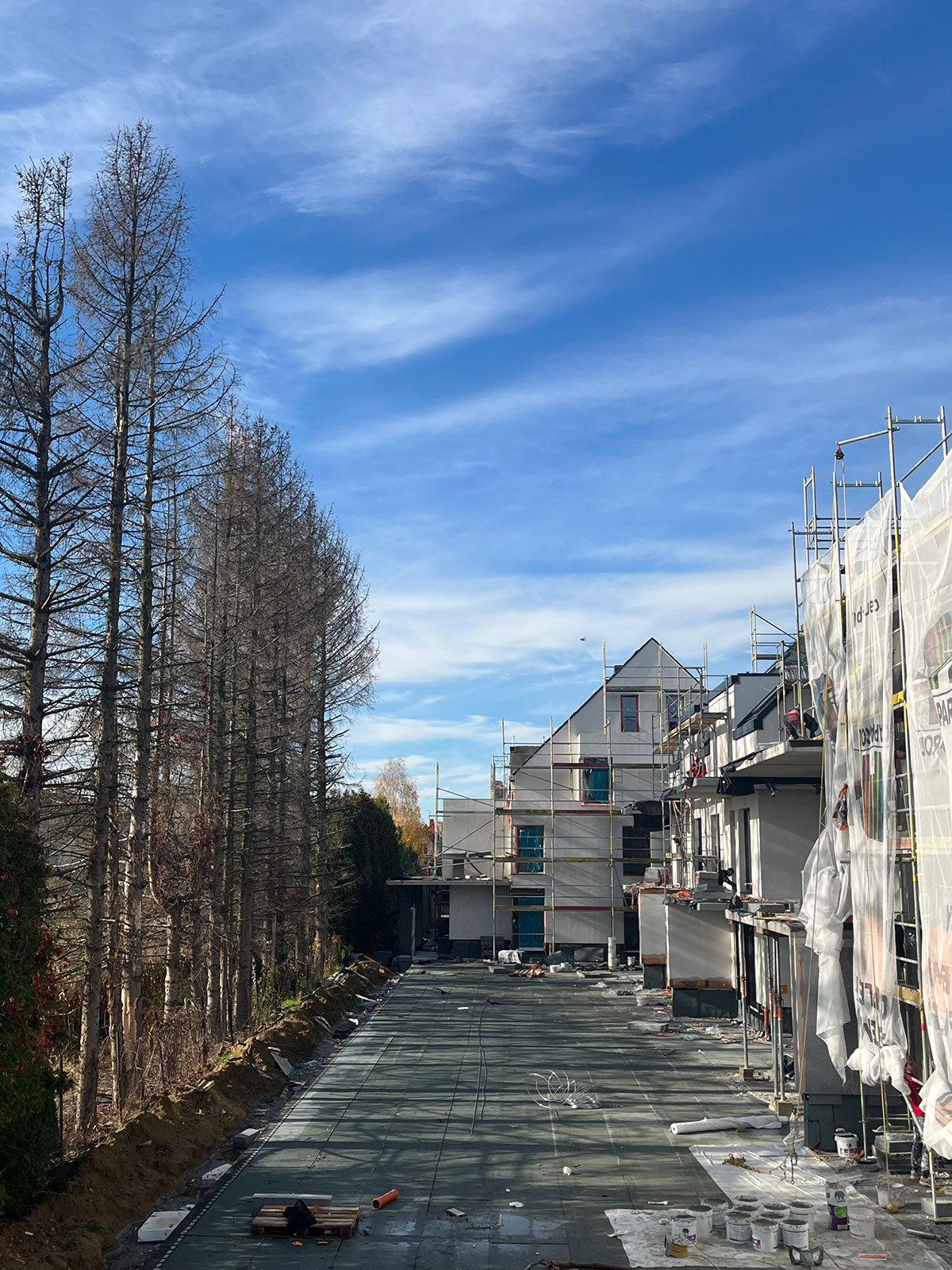

Trwają prace związane z wykonaniem hydroizolacji stropu nad garażem oraz tarasów we wszystkich budynkach.
2. Stolarka okienna
Prowadzony jest montaż stolarki okiennej w budynku B.

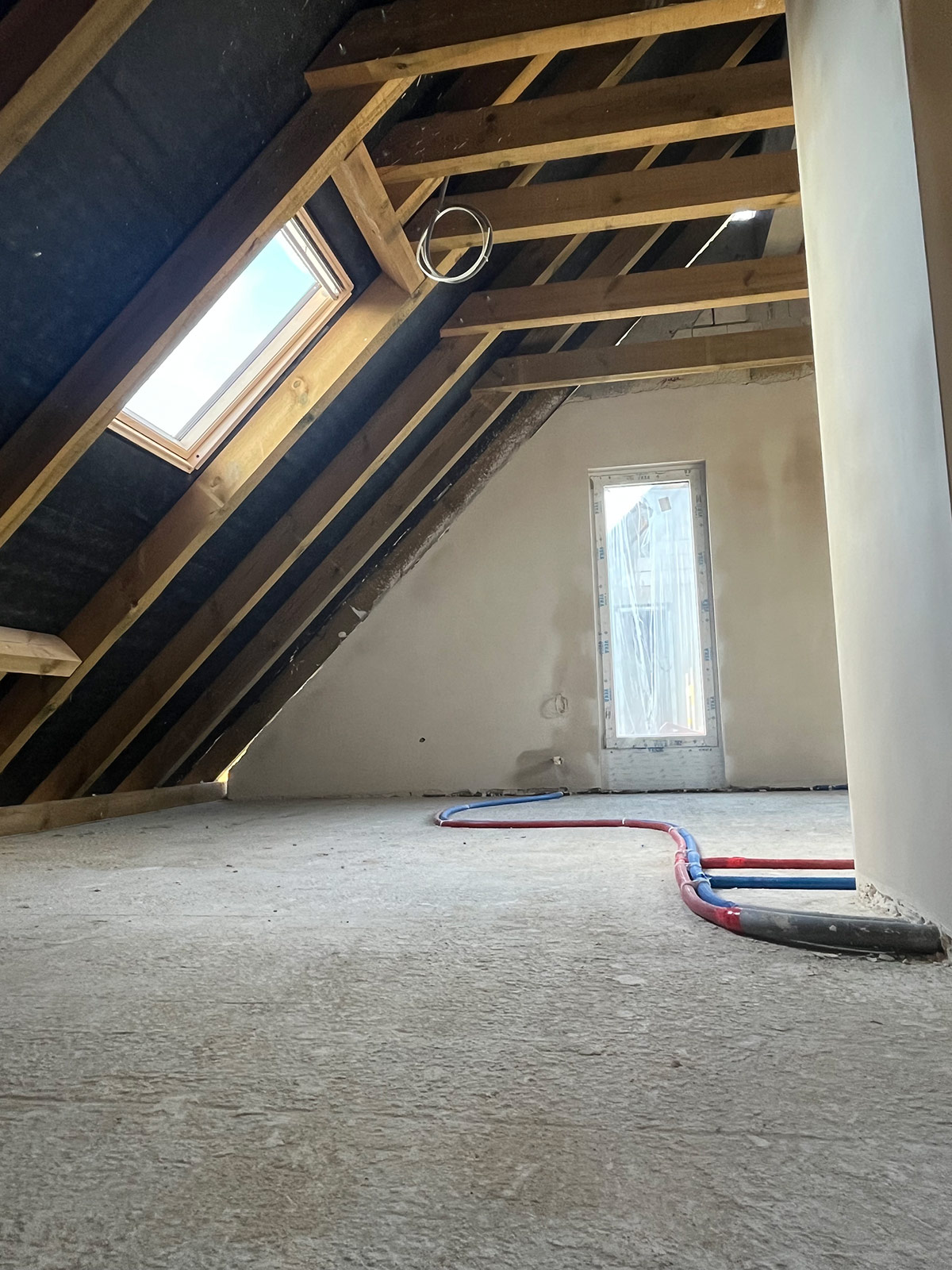

3. Instalacje sanitarne i wentylacyjne

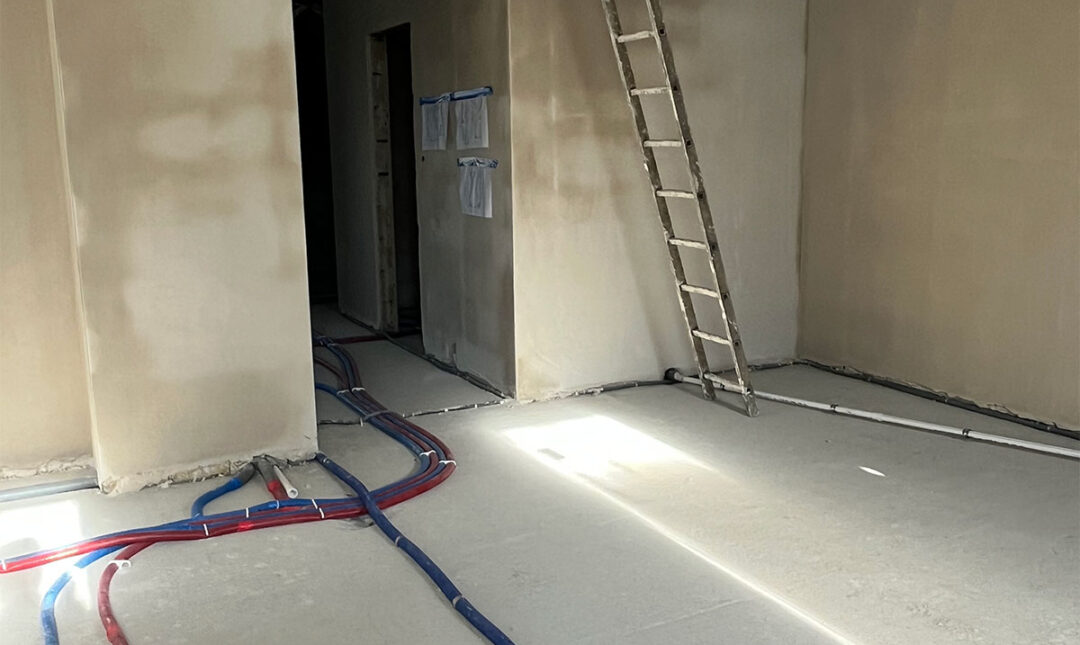

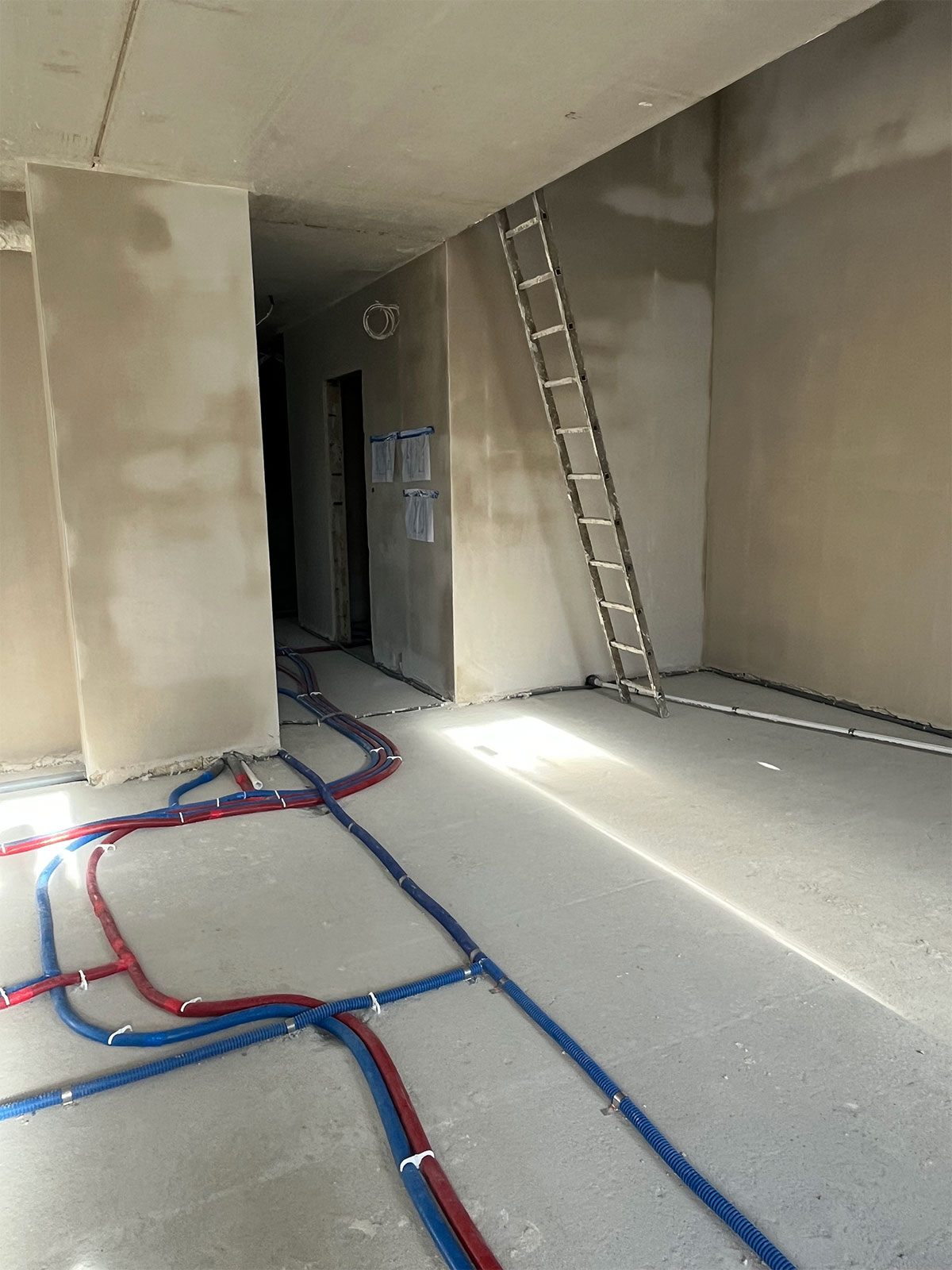

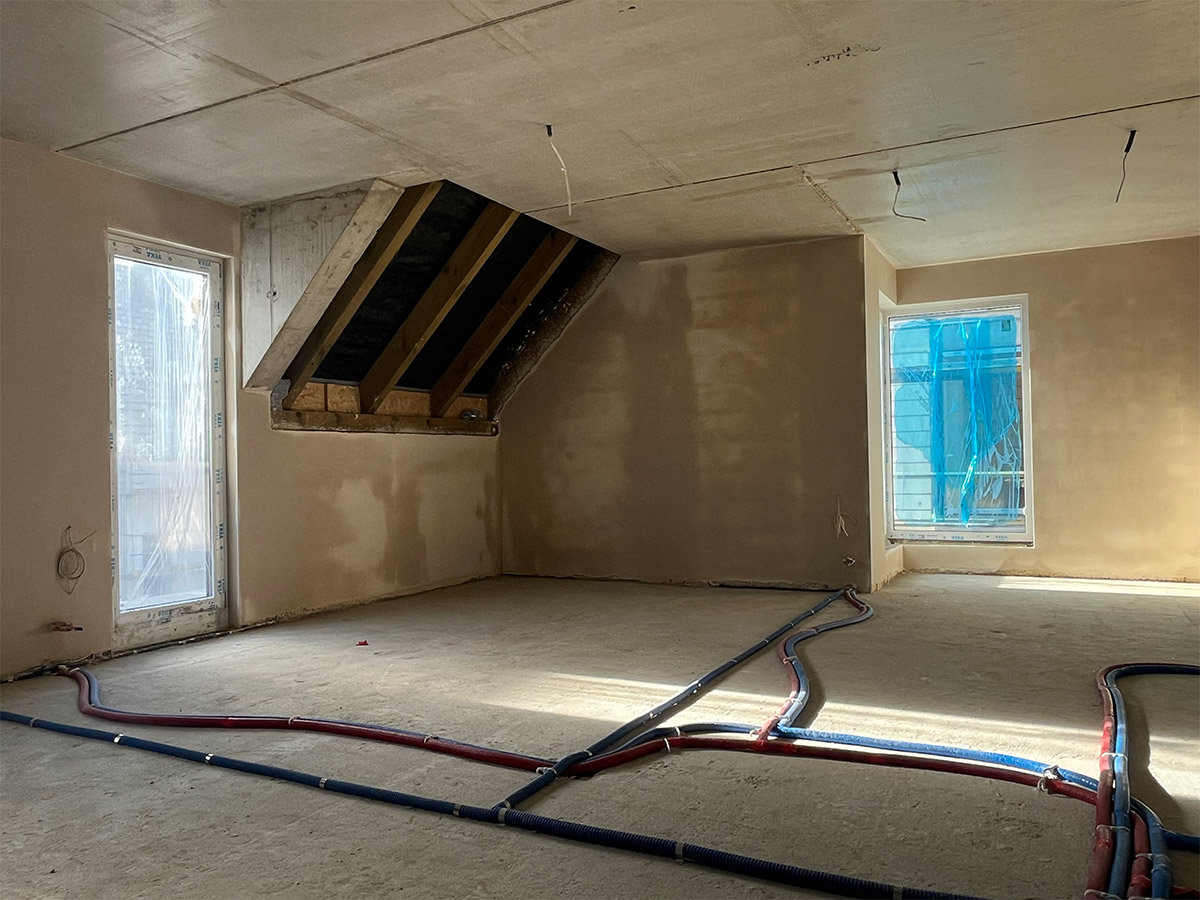

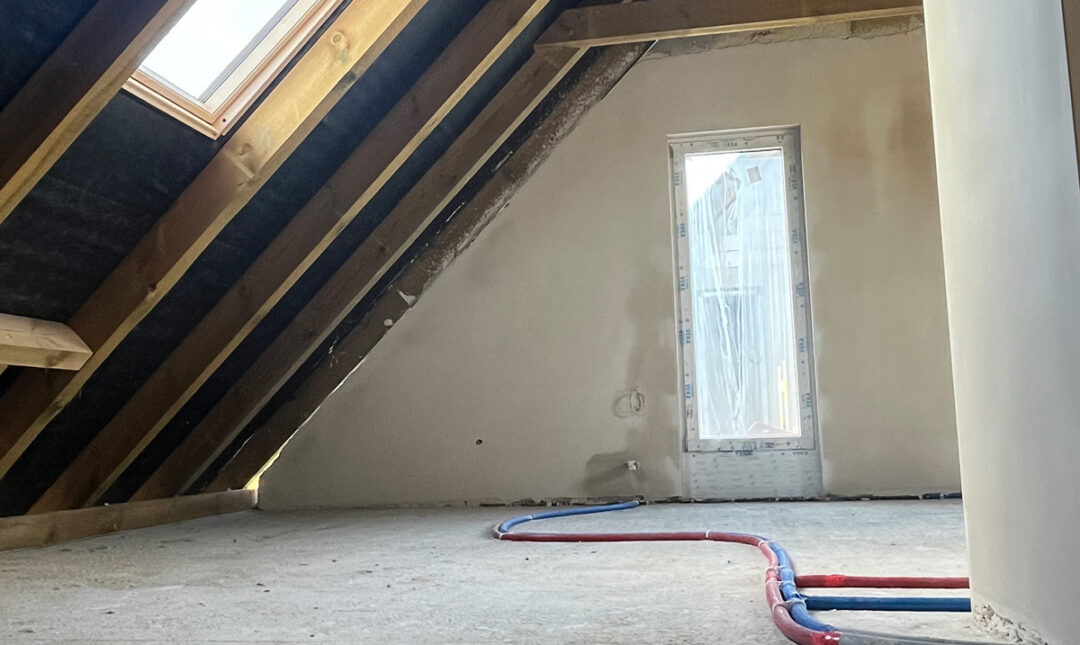

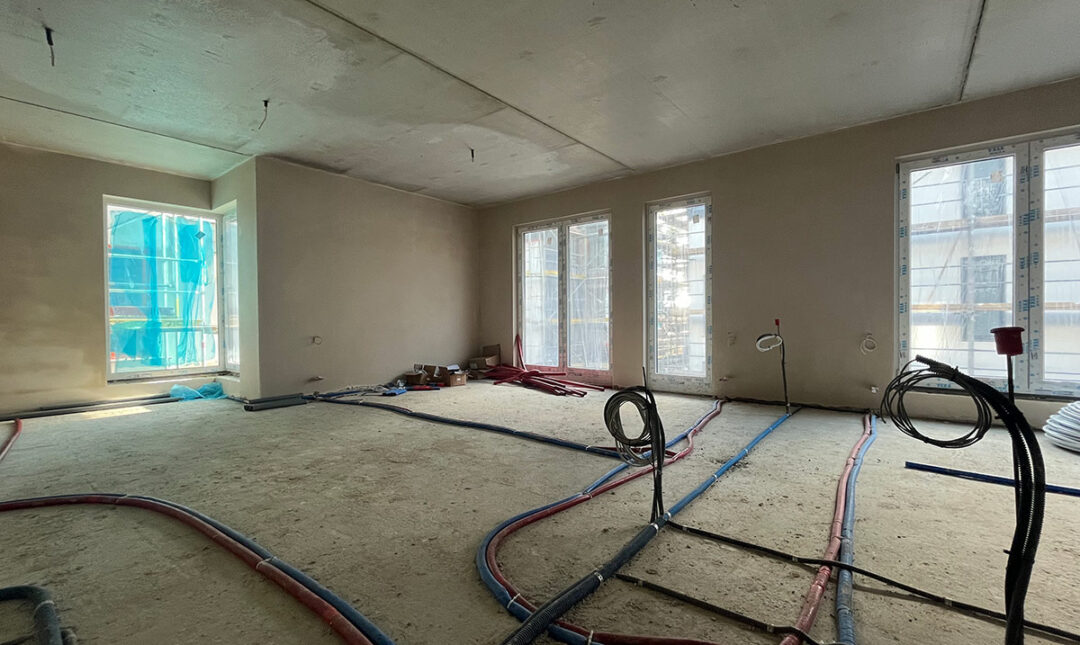

W budynkach F i D trwa montaż instalacji podposadzkowych (centralne ogrzewanie, woda zimna, ciepła woda użytkowa, cyrkulacja, woda szara).
Równocześnie wykonywany jest montaż instalacji freonowej i skroplinowej pod jednostki klimatyzacyjne w tych samych budynkach.

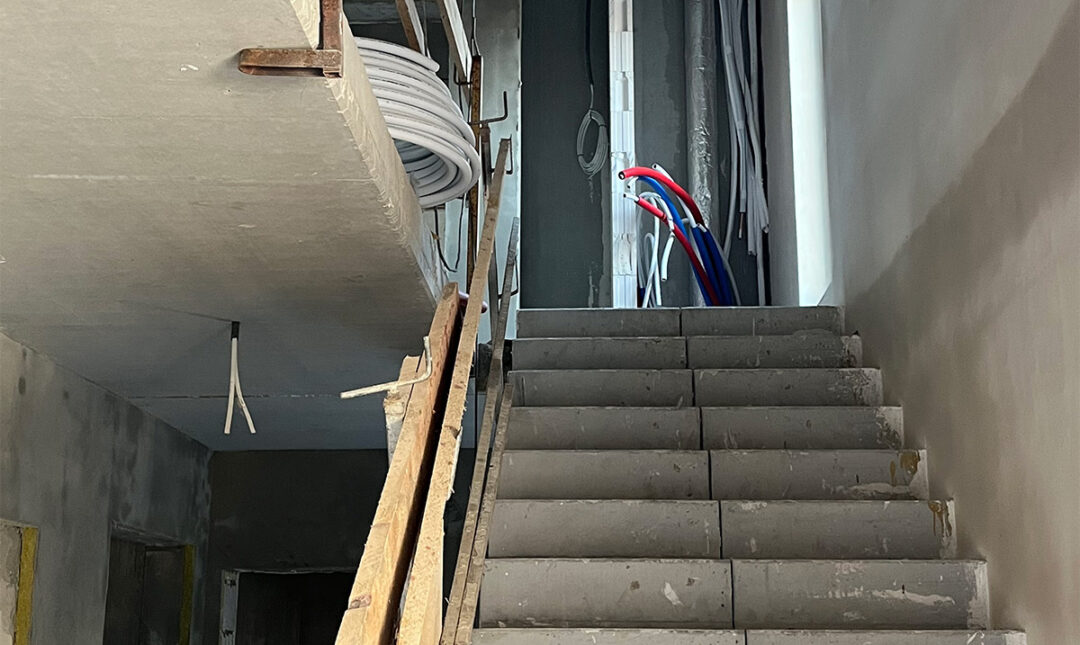

4. Instalacje elektryczne i niskoprądowe
W trakcie realizacji jest wykonywanie instalacji elektrycznych, niskoprądowych oraz systemów SMART w budynkach A, B, E, w tym także na klatkach schodowych.
Prowadzone są również prace przy instalacjach odgromowych.
5. Roboty tynkarskie
W budynkach A i E wykonywane są tynki gipsowe w lokalach oraz na klatkach schodowych.

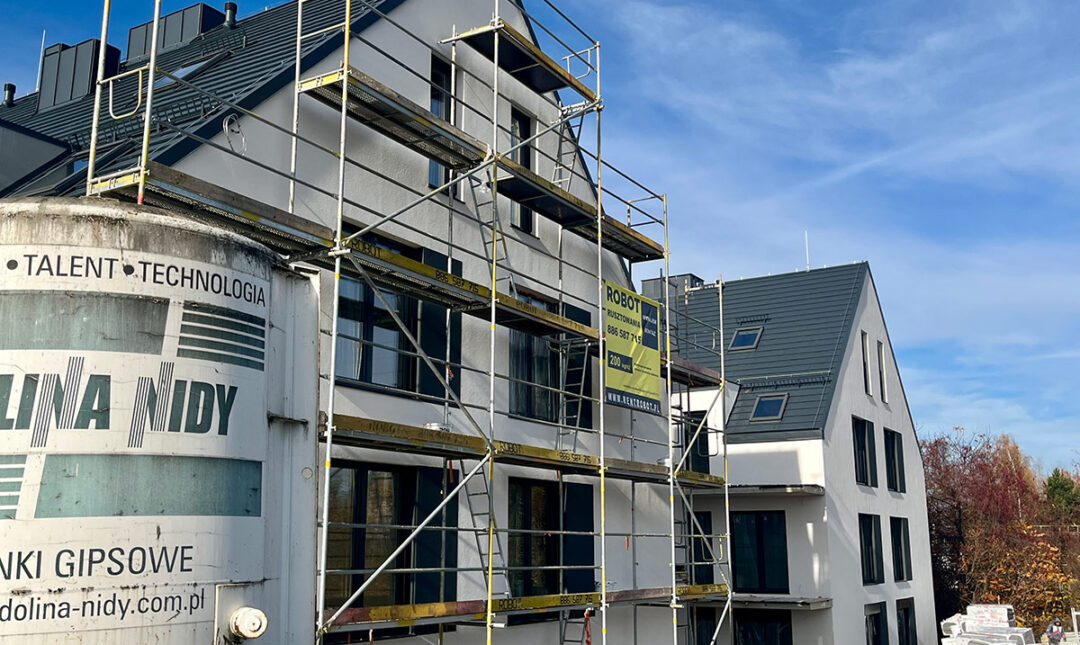

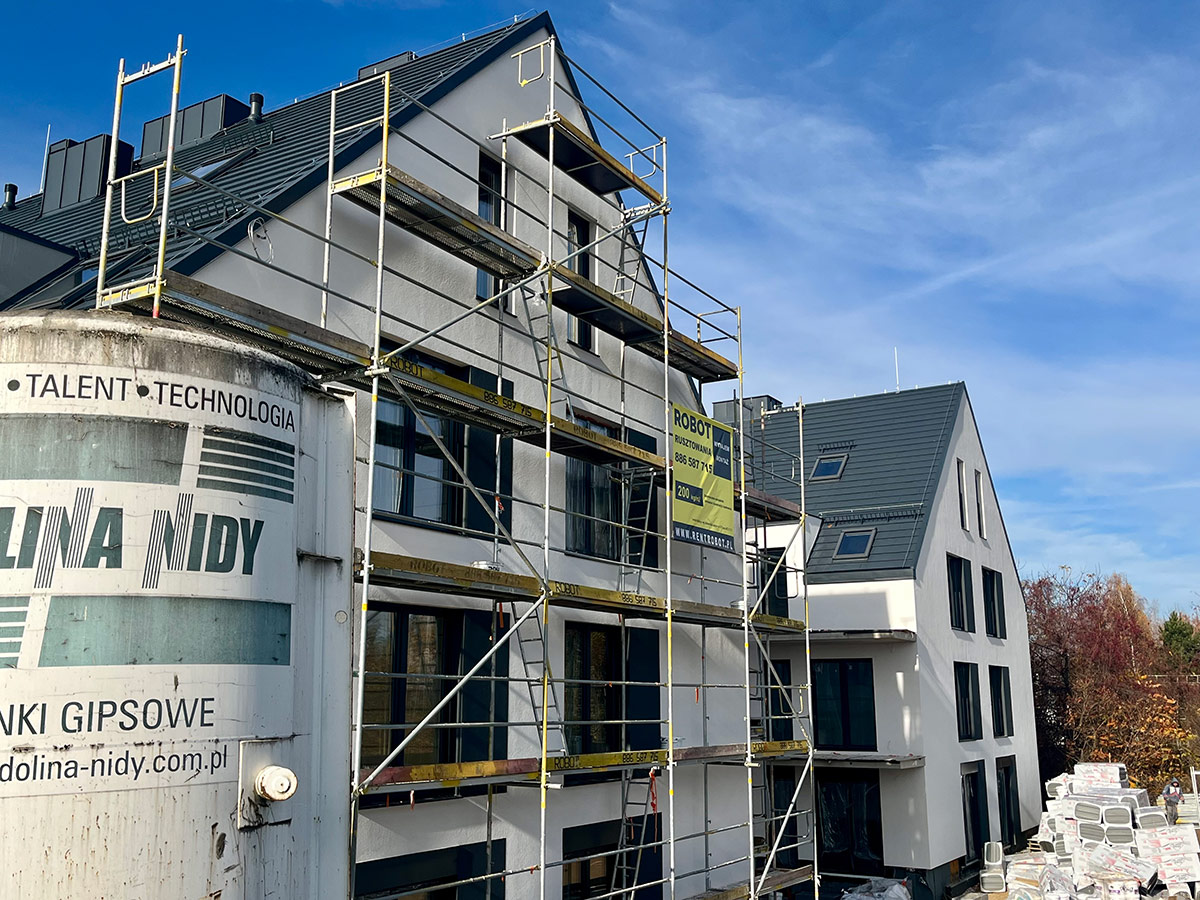

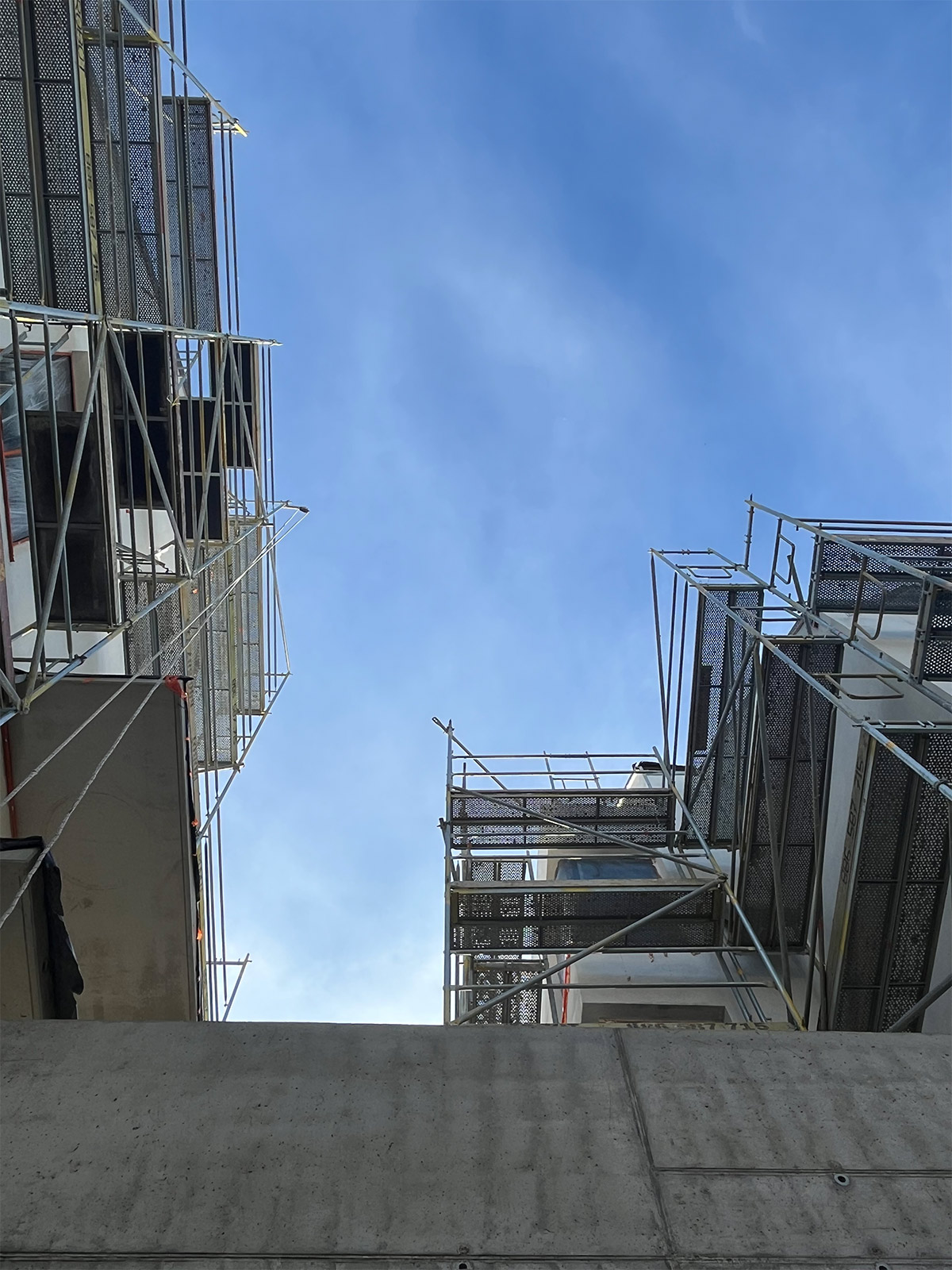

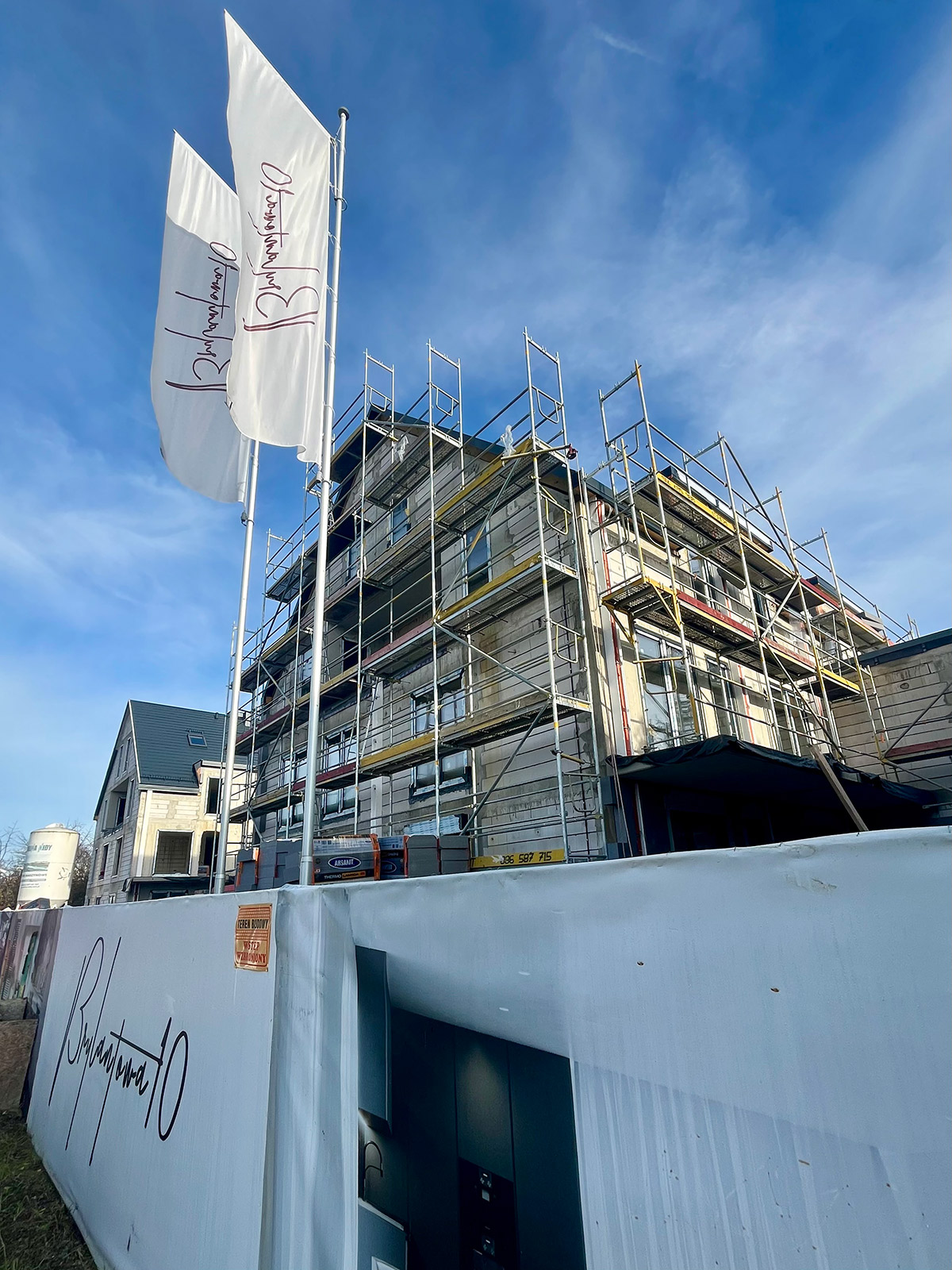

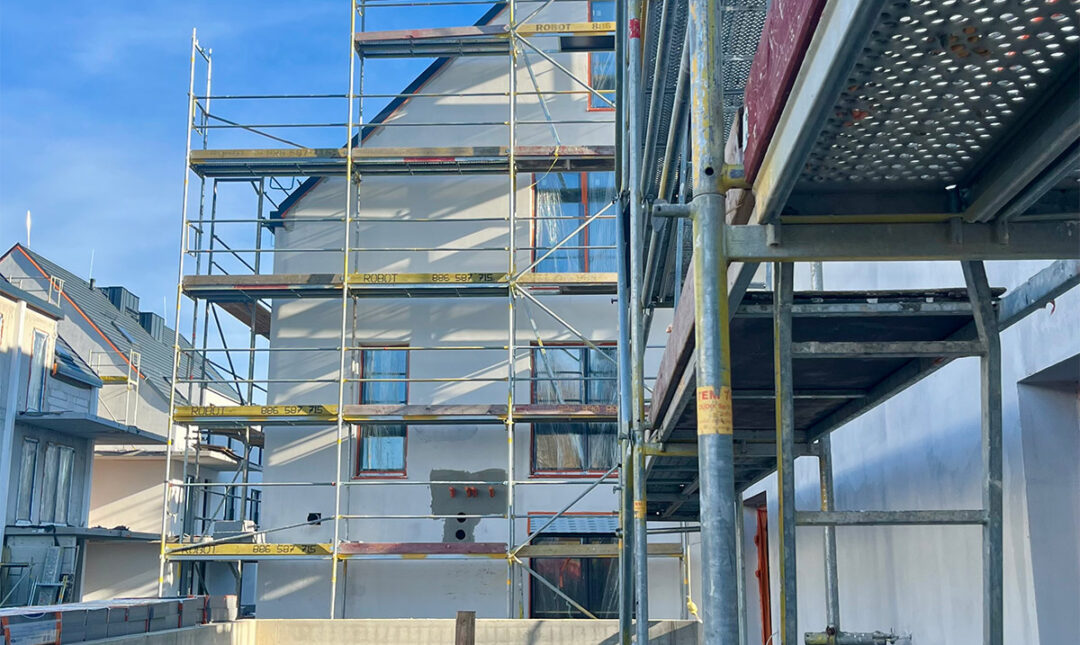

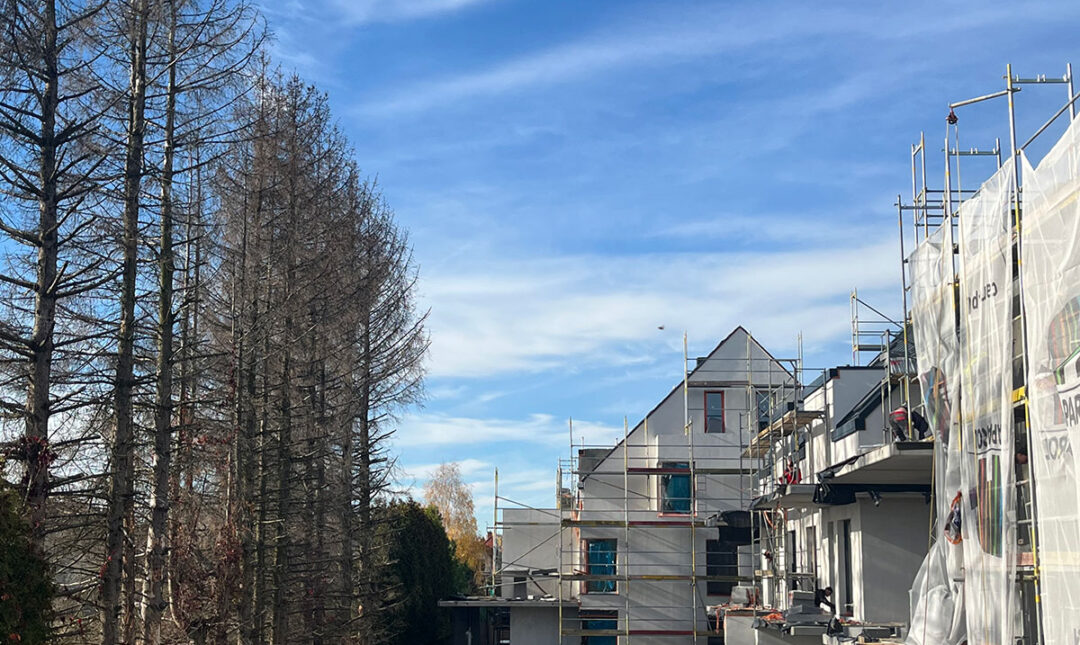

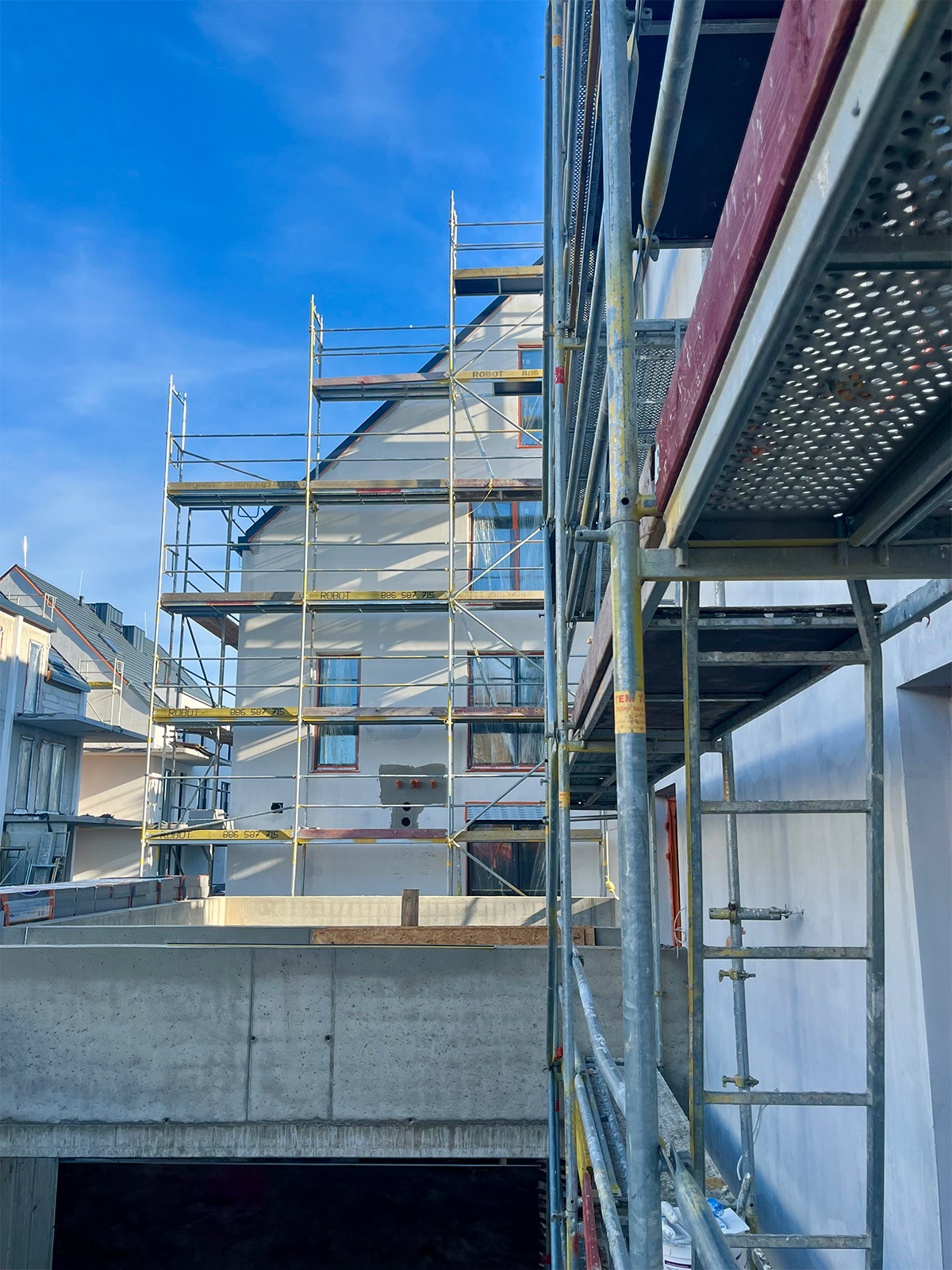

6. Roboty elewacyjne

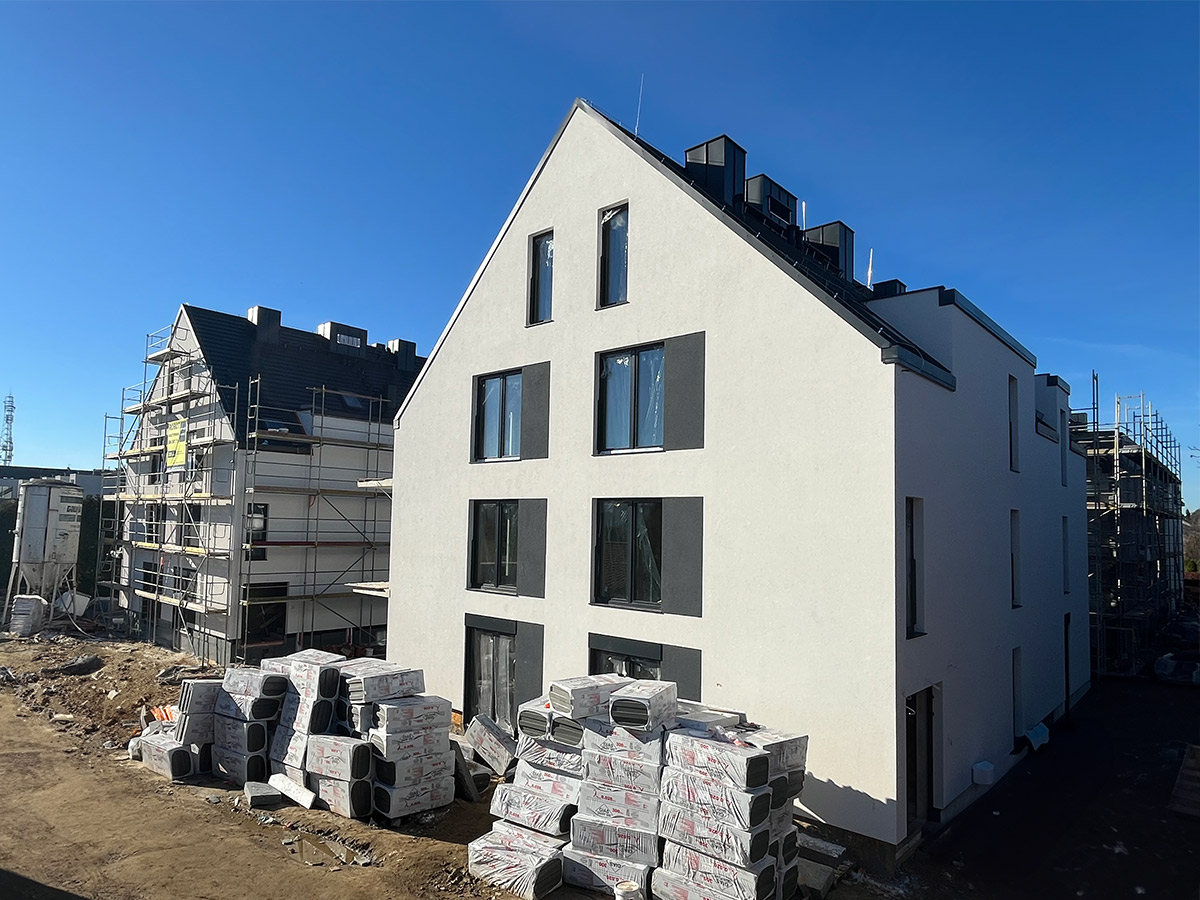

Trwają prace elewacyjne w budynkach A, C, D, E i F.

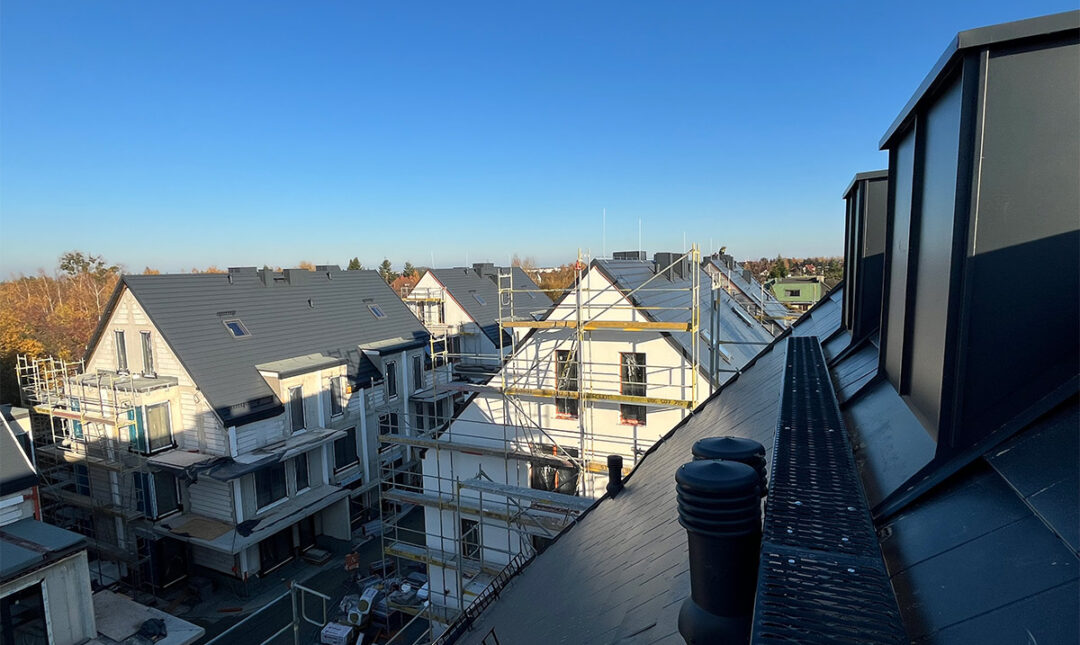

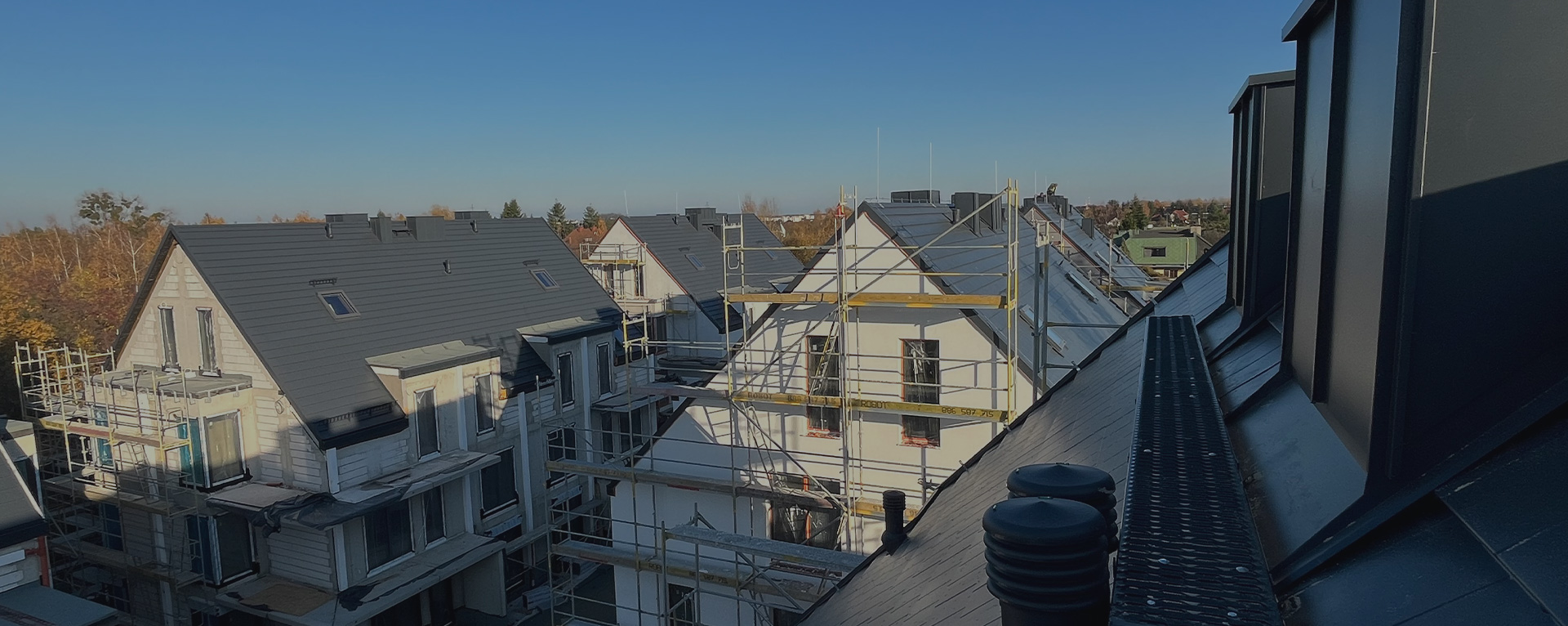

7. Dachy

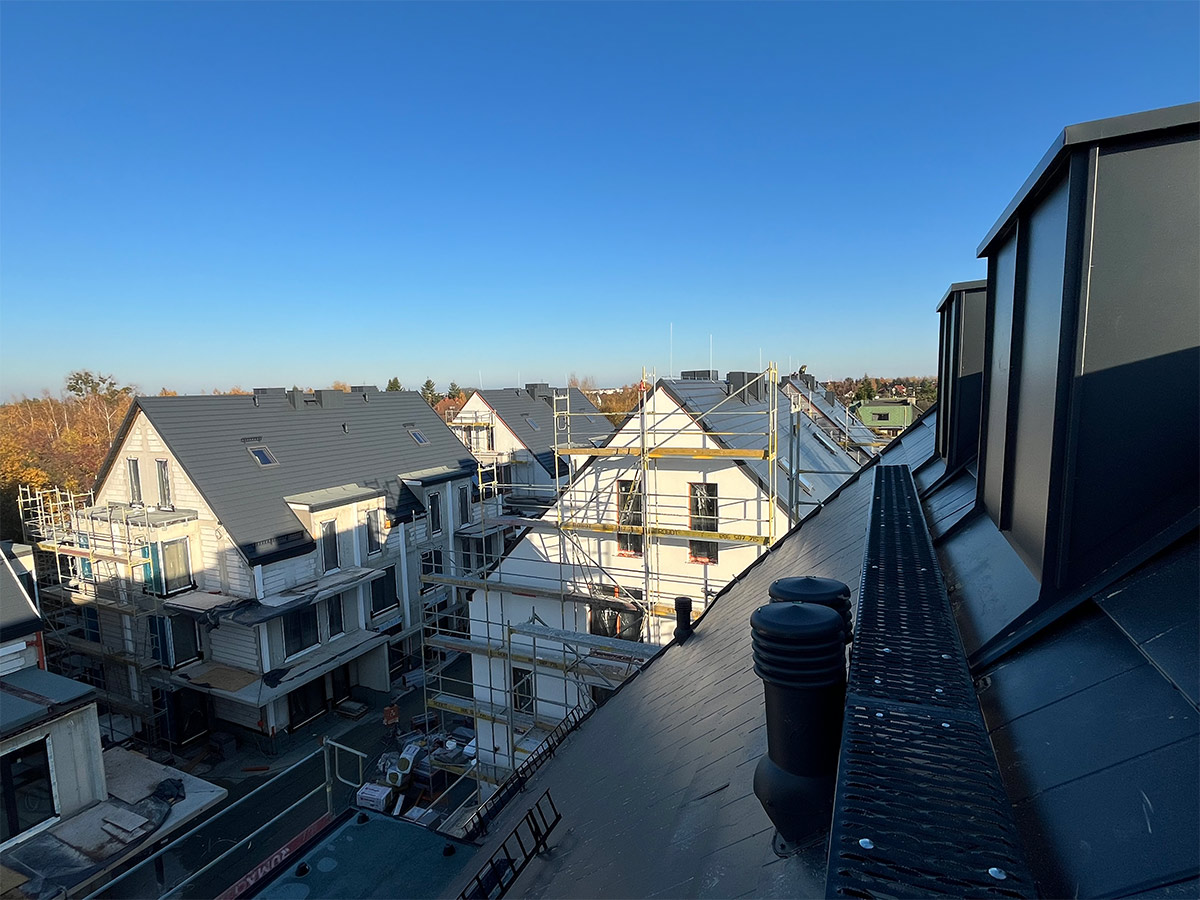

W budynku A w trakcie realizacji jest pokrycie dachowe.
8. Izolacje i instalacje w garażu
Wykonywane jest ocieplenie stropu garażu w obrysie pod budynkami oraz montaż instalacji deszczowej w garażu podziemnym.
tel: 71 785 59 81 do 82
Wrocław, ul. Legnicka 59d/B2
Anna Rubas
+48 601 561 111
Alicja Tonkowicz
+48 607 274 777
Piotr Remian
+48 508 222 148
DZIAŁ TECHNICZNY
Jakub Bolisęga tel.+48 607387733
Ритм спинов и контроль над игрой — Вавада предлагает стабильный доступ, популярные слоты, выгодные бонусы и быстрые выплаты без лишних пауз.
.
